Le DTU 65.14 est la référence technique pour la conception et la réalisation des planchers chauffants hydrauliques en France. Avec sa version révisée, entrée en vigueur en juillet 2023, la réglementation s’adapte aux évolutions technologiques, notamment l’essor des systèmes réversibles. Pour les professionnels du bâtiment et les maîtres d’ouvrage, maîtriser cette norme est indispensable pour garantir la pérennité des installations et sécuriser les responsabilités juridiques en cas de sinistre.
Qu’est-ce que le DTU 65.14 et quel est son rôle ?
Le NF DTU 65.14 définit les règles de l’art pour l’exécution des planchers chauffants et rafraîchissants à eau chaude. Il s’applique aux bâtiments résidentiels et tertiaires, en neuf comme en rénovation. Ce texte fait foi devant les tribunaux et les assureurs pour valider la conformité d’une installation.
Testez vos connaissances sur le DTU 65.14
Le respect du DTU 65.14 assure une coordination efficace entre les différents corps d’état, comme le chauffagiste, le maçon et le carreleur. Il couvre l’ensemble du cycle de vie du système, de la compatibilité des matériaux de synthèse, cuivre ou multicouche, jusqu’aux procédures de réception des travaux. Ignorer ses prescriptions expose à des désordres structurels, tels que des fissures de chape, une dégradation prématurée du revêtement de sol ou une inefficacité thermique.
Structure et contenu de la version 2023
La révision de 2023 a restructuré le document pour le rendre plus lisible et autonome. Le DTU est désormais organisé en quatre parties distinctes pour une consultation ciblée selon la nature du chantier.

La Partie 1-1-1 concerne les planchers chauffants et rafraîchissants à eau chaude avec des canalisations en cuivre, matériaux de synthèse ou multicouches à âme métallique. La Partie 1-1-2 traite des spécificités liées aux autres types de dalles et configurations techniques. La Partie 1-2 rassemble les critères généraux de choix des matériaux (CCM), tandis que la Partie 2 définit les clauses administratives spéciales (CAS) pour les marchés de travaux.

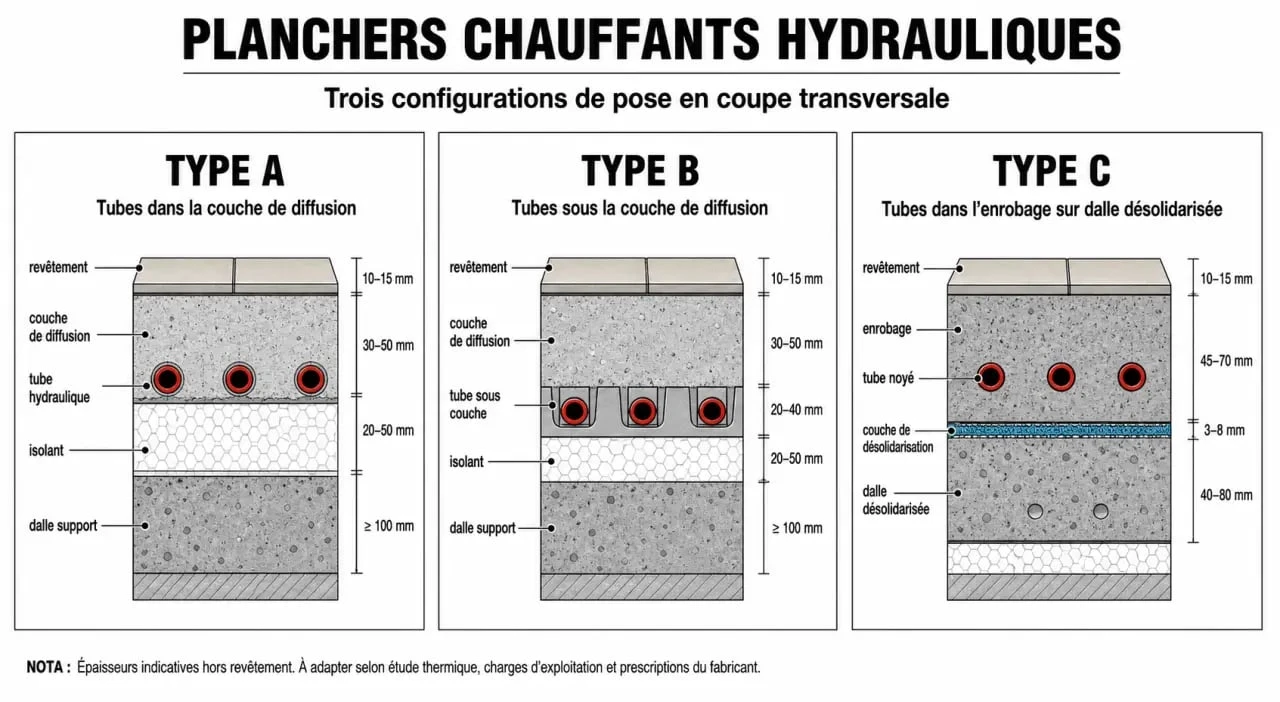

Cette architecture distingue trois types de planchers : le type A, où les éléments chauffants sont dans la couche de diffusion, le type B, avec des tubes placés sous la couche de diffusion, et le type C, où les éléments sont intégrés dans la couche d’enrobage sur dalle désolidarisée. Chaque catégorie impose des contraintes précises en termes d’épaisseur et de conductivité thermique.
Les exigences techniques de mise en œuvre
La pose d’un plancher chauffant exige une attention particulière sur les épaisseurs d’enrobage et la qualité de l’isolation. Le nouveau DTU clarifie les responsabilités en matière de coordination, notamment pour la pose du revêtement de sol.
Avant la mise en service, le chauffagiste doit valider la compatibilité des matériaux. Il vérifie que la chape est sèche et que le système a passé avec succès les tests de pression. Une erreur à ce stade compromet l’adhérence du revêtement. Le professionnel atteste de sa maîtrise en validant le séchage et en apposant l’étiquette informative sur le collecteur, créant ainsi une traçabilité indispensable pour les intervenants du second œuvre.
La procédure de première mise en chauffe
La première mise en chauffe est une procédure strictement encadrée. Elle est obligatoire pour stabiliser la chape et détecter d’éventuelles fuites avant la pose du revêtement définitif. Le DTU impose un protocole progressif pour éviter les chocs thermiques générateurs de fissures. Une fois cette étape terminée, un délai incompressible de 48 heures d’interruption du chauffage est requis avant toute pose de revêtement, garantissant une stabilisation thermique complète.
Responsabilités, assurances et conformité
Le respect du DTU 65.14 est lié à la garantie décennale. En cas de sinistre, l’expert d’assurance vérifie systématiquement le respect des règles de l’art. Une installation non conforme, même fonctionnelle, peut entraîner un refus de prise en charge ou une exclusion de garantie.
Le domaine d’application du DTU est limité. Certains systèmes innovants ou composants non listés nécessitent un Avis Technique (ATec) ou une Appréciation Technique d’Expérimentation (ATEx). Se reposer uniquement sur le DTU pour des systèmes hors champ d’application transfère l’entière responsabilité sur l’installateur.
Tableau récapitulatif : points clés pour le professionnel
| Point de contrôle | Exigence réglementaire |
|---|---|
| Date d’effet | Juillet 2023 |
| Mise en chauffe | Obligatoire et progressive |
| Délai pré-pose | 48 heures d’arrêt après mise en chauffe |
| Étiquette informative | Obligatoire sur le collecteur |
| Types de planchers | A, B et C couverts |
Le nouveau DTU 65.14 est un guide technique indispensable qui sécurise la chaîne de construction. En intégrant les planchers réversibles et en clarifiant les procédures de mise en service, il répond aux exigences de confort actuelles tout en protégeant les professionnels contre les risques de sinistralité.
